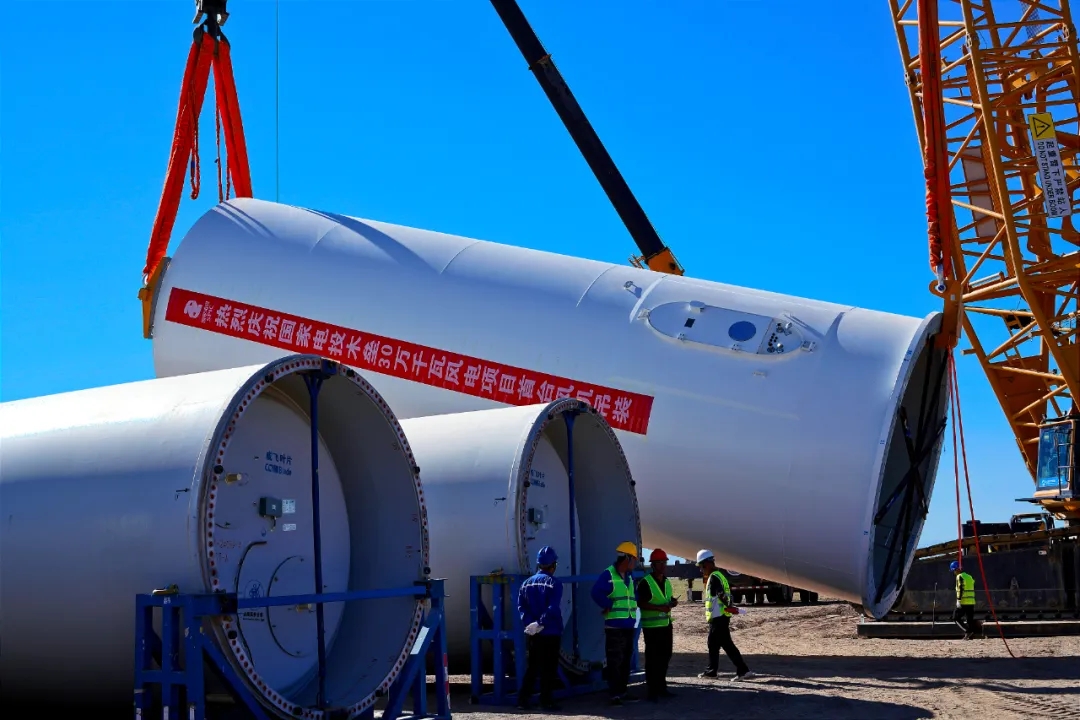

木壘縣250萬千瓦風電項目首臺風機吊裝現場,工作人員正在吊裝風機塔筒
在木壘縣老君廟南風場國家電投木壘30萬千瓦風電項目現場,百米高空中,工作人員正在熟練操作塔吊吊裝風機、組裝葉片。此次吊裝的風電機組塔筒高度110米,葉輪直徑204米,單臺機組總重量為484.55噸,最大掃風面積超3.27萬平方米,相當于4.5個標準足球場的面積,每分鐘可發電93.3千瓦時。
“政府支持給力,簡化審批流程,協調工人及設備運輸,項目的前期工作手續辦理得非常快,經過統籌和優化,我們縮短了工期。截至目前,已完成54臺風機基礎澆筑工作,相較原計劃節省了三分之一的工期。”項目現場負責人李志鑌說。
國家電投木壘30萬千瓦風電項目為木壘縣250萬千瓦風電項目之一,今年6月13日,木壘縣集中開工250萬千瓦風電項目,該項目由國家電投、新疆能源、昌吉國投、新疆華電、中煤木壘、新疆雙杰、錦鴻電力7家公司共同建設,總投資82億元,占地面積76.2萬畝,計劃建設372臺風力發電機組。

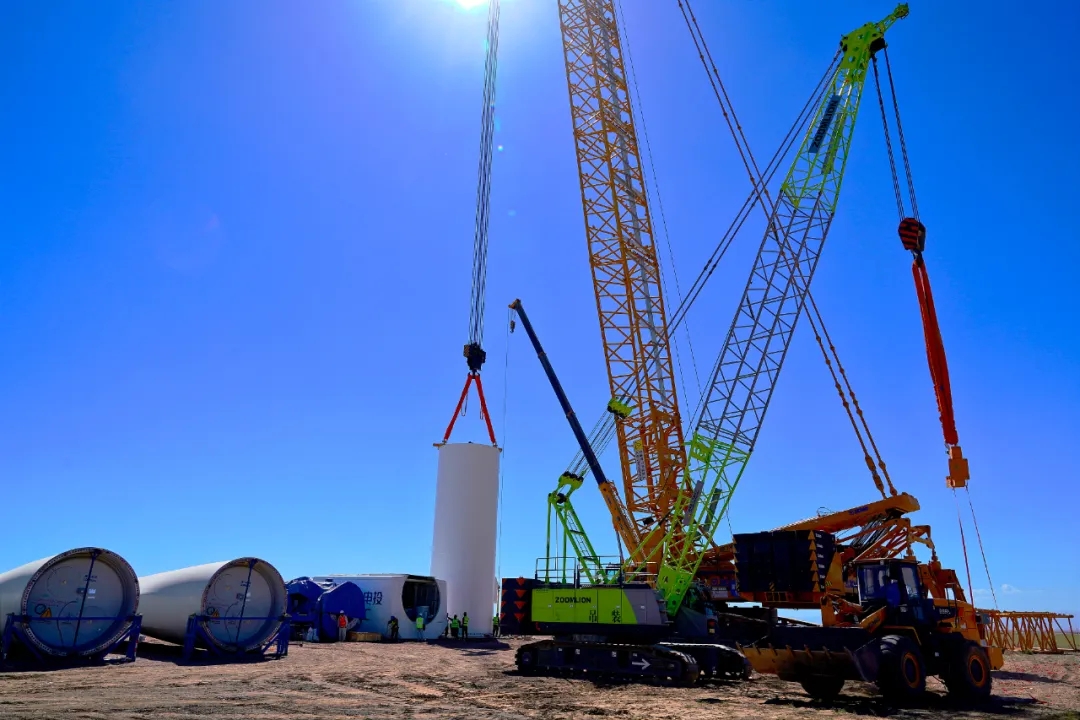

木壘縣250萬千瓦風電項目首臺風機吊裝現場
“木壘縣250萬千瓦風電項目建成后,將為保障國家能源供應安全、助力國家‘雙碳’目標實現,優化新疆‘疆電外送’注入新鮮血液。”國家電投木壘縣新能源有限公司黨支部書記、董事長仝新強說。
今年以來,木壘縣聚焦新能源產業“雙千雙百雙基地”目標,圍繞實行“發電端、制造端、消納端”聯動發展的“1+N+X”全產業鏈發展新模式,精準設立項目,重點推進項目,通過建立“縣領導包聯,科級干部駐企”工作機制,采取一月一推進、一周一調度的工作方式,千方百計搶進度,助推項目建設再提速,為年內全容量并網發電奠定了堅實基礎。
木壘縣民生工業園區黨工委書記、管委會副主任宋建峰說:“木壘縣250萬千瓦風電項目首臺風機吊裝成功,標志著該項目基礎建設已經接近尾聲,預計11月底建成,12月并網運行。全項目年均發電量可達62.5億千瓦時,節約標準煤約187.93萬噸,減少二氧化碳排放量約623.13萬噸,屆時全縣新能源裝機規模將突破1000萬千瓦,有望率先建成全疆首個縣級千萬千瓦級新能源基地。”
